Gold Fields continuará sus actividades en Cajamarca y sumará nuevas labores de exploración a través del proyecto Leónidas. Foto: Andina
Gold Fields continuará sus actividades en Cajamarca y sumará nuevas labores de exploración a través del proyecto Leónidas. Foto: Andina

La minera sudafricana continúa con sus operaciones en Cajamarca. , la compañía contempla realizar nuevas actividades de exploración en esa región, buscando esta vez posibles reservas de oro y cobre. ¿Qué acciones prevé ejecutar y cuánto invertirá en este proyecto?

En detalle, la filial Gold Fields La Cima presentó ante el la declaración de impacto ambiental (DIA) de su proyecto de exploración minera Leónidas (Cajamarca).

Según la DIA, la minera propone implementar hasta 40 plataformas de perforación, cada una con dimensiones aproximadas de 20 metros de largo por 20 metros de ancho y un área máxima de 400 metros cuadrados (m2).

Para las perforaciones diamantinas, se utilizarán hasta dos máquinas de perforación en paralelo, debidamente equipadas y con mantenimiento óptimo. La profundidad promedio de las perforaciones variará entre 269 y 700 metros, aproximadamente.

El proyecto de Gold Fields contempla hasta 40 plataformas de perforación diamantina, con sondajes de entre 269 y 700 metros de profundidad. Foto: GEC.
El proyecto de Gold Fields contempla hasta 40 plataformas de perforación diamantina, con sondajes de entre 269 y 700 metros de profundidad. Foto: GEC.

Las otras acciones a implementarse en el proyecto Leónidas

Las 40 plataformas de perforación no son las únicas instalaciones contempladas para las actividades de exploración en el proyecto Leónidas. De acuerdo con la DIA, cada plataforma contará con infraestructura complementaria necesaria para desarrollar las actividades de búsqueda.

Entre estos componentes, se consideran pozas para la sedimentación de lodos, áreas para el equipo de perforación y la bomba de agua, tanques para el almacenamiento de agua, zonas para el manejo temporal de residuos y un baño químico portátil.

Asimismo, se habilitarán espacios para el almacenamiento de brocas y tuberías, testigos (muestra de rocas del subsuelo) obtenidos durante las perforaciones, combustibles, insumos y aditivos, además de áreas para dos tinas mezcladoras destinadas a la preparación de los fluidos utilizados durante las perforaciones.

Accesos al proyecto Leónidas

De manera complementaria, el proyecto presentado por Gold Fields contempla la habilitación de 10.39 kilómetros de nuevos accesos para facilitar el traslado de maquinaria, equipos y vehículos hacia las plataformas y demás áreas de trabajo. Gold Fields también prevé construir un campamento, 40 áreas de estacionamiento, cuatro áreas de facilidades y dos refugios antitormentas portátiles.

El campamento estará destinado a albergar al personal y contará con las instalaciones necesarias para el desarrollo de las actividades del proyecto de exploración. En tanto, las áreas de facilidades servirán como soporte para las labores de perforación, mientras que los refugios serán utilizados como espacios de protección para los trabajadores ante eventos climáticos extremos.

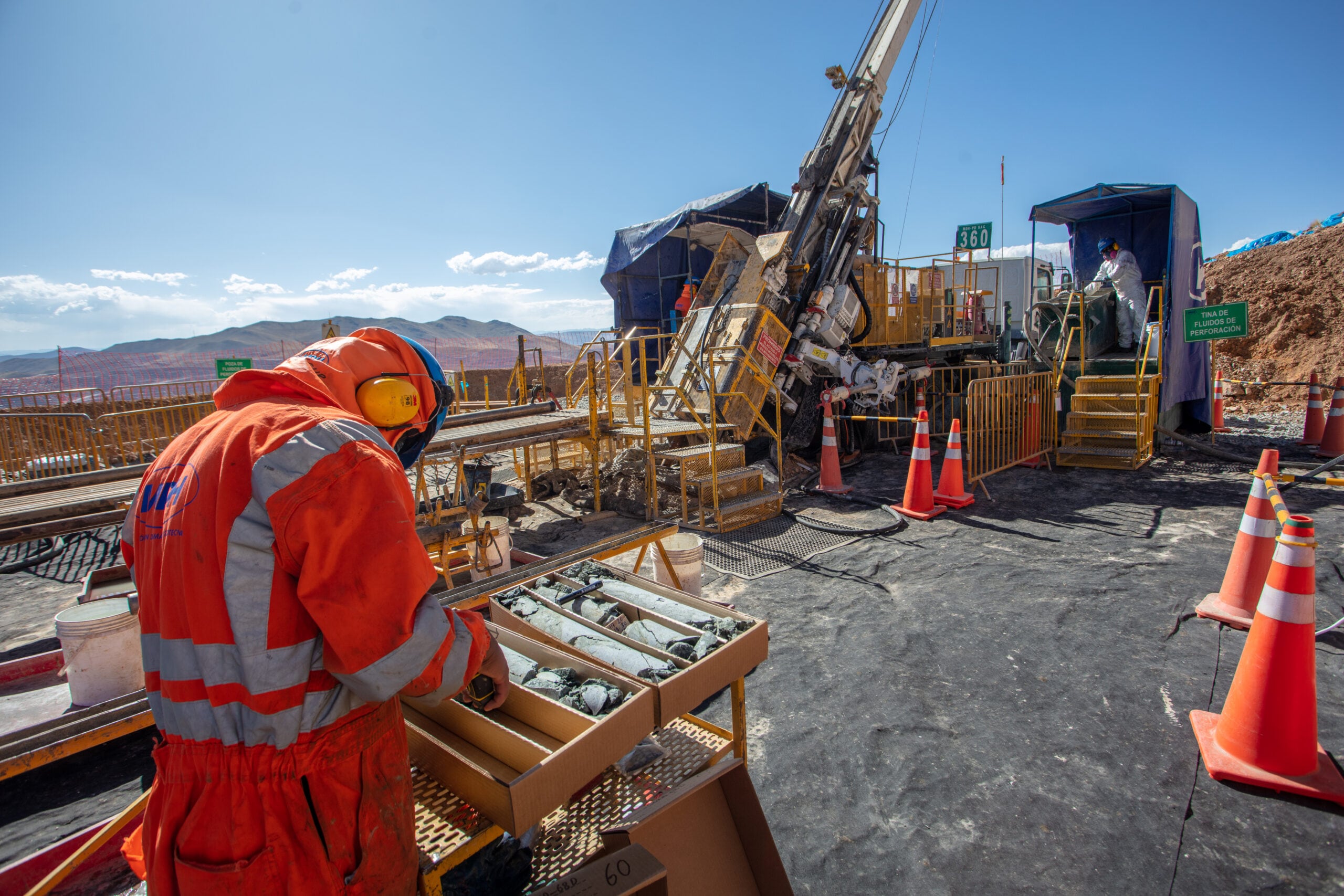

Además de las plataformas, Gold Fields habilitará 10.39 kilómetros de accesos, un campamento, 40 áreas de estacionamiento y cuatro áreas de facilidades. Foto: MDH.
Además de las plataformas, Gold Fields habilitará 10.39 kilómetros de accesos, un campamento, 40 áreas de estacionamiento y cuatro áreas de facilidades. Foto: MDH.

Cronograma de actividades establecidas

La ejecución del proyecto de exploración Leónidas tendrá un periodo total de 46 meses y requerirá una inversión de US$ 5 millones. De este monto, US$ 400,000 serán destinados a la etapa de construcción, que contempla el traslado de personal, equipos y maquinaria, así como la habilitación de las plataformas, pozas de sedimentación, áreas de estacionamiento, accesos y demás componentes auxiliares.

La etapa de operación demandará la mayor parte de la inversión, con US$ 4 millones, y comprenderá las actividades de perforación diamantina, además de la preparación y envío de muestras y la evaluación de resultados. Para el cierre, se han previsto US$ 500,000, destinados principalmente a la obturación de las perforaciones y la rehabilitación de las plataformas, pozas y accesos.

Por último, US$ 100,000 corresponderán a las actividades de poscierre, que incluyen el monitoreo y la supervisión.
